Umbau unseres Vereinsheims

Stand 01.06.2023: Mit diesem Beitrag schließ unser kleiner Blog zum Thema Umbau unseres Vereinsheims. Im Mai wurde das I-Tüpfelchen fertiggestellt: Das ASV-Vereinswappen ist an beiden Seiten des Gebäudes angebracht und man erkennt es von Weitem - erstklassige Arbeit!


Stand 21.04.2023: Ab dem 21.04.2023 können alle Räume unseres Erweiterungsbaus genutzt werden. Dazu zählen neben der Wohnung für den Vereinswirt, die ja bereits seit Ende letzten Jahres bewohnt wird, insbesondere auch der Fitnessraum und das Geschäftszimmer. Es fehlen jetzt nur noch Kleinigkeiten, z.B. das Vereinswappen an der Außenfassade.


Stand 19.01.2023: Unser Vereinswirt konnte wie geplant noch vor Weihnachten in die neue Wohnung einziehen und fühlt sich mit seiner Familie sehr wohl darin.

Die weitere Planung sieht vor, dass im Frühjahr die restlichen Arbeiten erledigt werden. Insbesondere die Außenanlagen benötigen allerdings, wie vertraglich vorgesehen, noch einiges an Zeit.


Stand 14.12.2022: Es läuft alles weiterhin nach Plan. Ab Samstag, 17.12.2022 kann der Umzug unseres Vereinswirtes in die neue Wohnung erfolgen. Es ist alles dafür vorbereitet, und die Vorfreude auf den Umzug war bereits deutlich zu spüren.

An dieser Stelle mal an ganz dickes Lob an Jürgen und Alex Rattmann und das gesamte Team der Rattman:Wohnbau GmbH. Klasse Arbeit und sehr gute Termintreue und das alles in der heutigen nicht wirklich einfachen Zeit. Wir sagen: Dankeschön!

Und die Restarbeiten in den neuen Räumen (Fitnessraum, Geschäftszimmer) sowie die Außenanlagen werden sicher auch noch planmäßig bis April 2023 abgeschlossen.


Stand 10.11.2022: Na das sieht doch schon gut aus! Die letzten Elektroinstallationen laufen, Steckdosen und Schalter werden eingebaut. Es läuft weiterhin alles nach Plan.


Stand 07.10.2022:

Leitungen und Rohre sind installiert. Die Aussendämmung ist nahezu abgeschlossen und der Estrich ist fertig. Und in zwei Wochen sollte der Fußboden verlegt werden.

Wenn weiterhin alles gut geht, ist die Wirtswohnung im Dezember einzugsfertig.


Stand 31.08.2022:

Das Dach ist gedeckt, die Verputzer sind bei der Arbeit und die Wasserinstallation beginnt in Kürze.

Wir sind weiterhin gut im Terminplan.


Stand 18.08.2022:

Das Dach ist drauf und die Fenster sind drin. Es darf gerne wieder regnen…

Aktuell laufen die Elektroinstallationen auf Hochtouren.

Fazit: Weiterhin alles im Plan!


Stand 28.07.2022:

Das Dach nimmt seine finale Form an. Ein Richtfest ist nicht geplant.

Der Fitnessraum ist quasi nutzbar ;-)


Stand 15.07.2022: Jetzt fehlt nur noch das Dach.

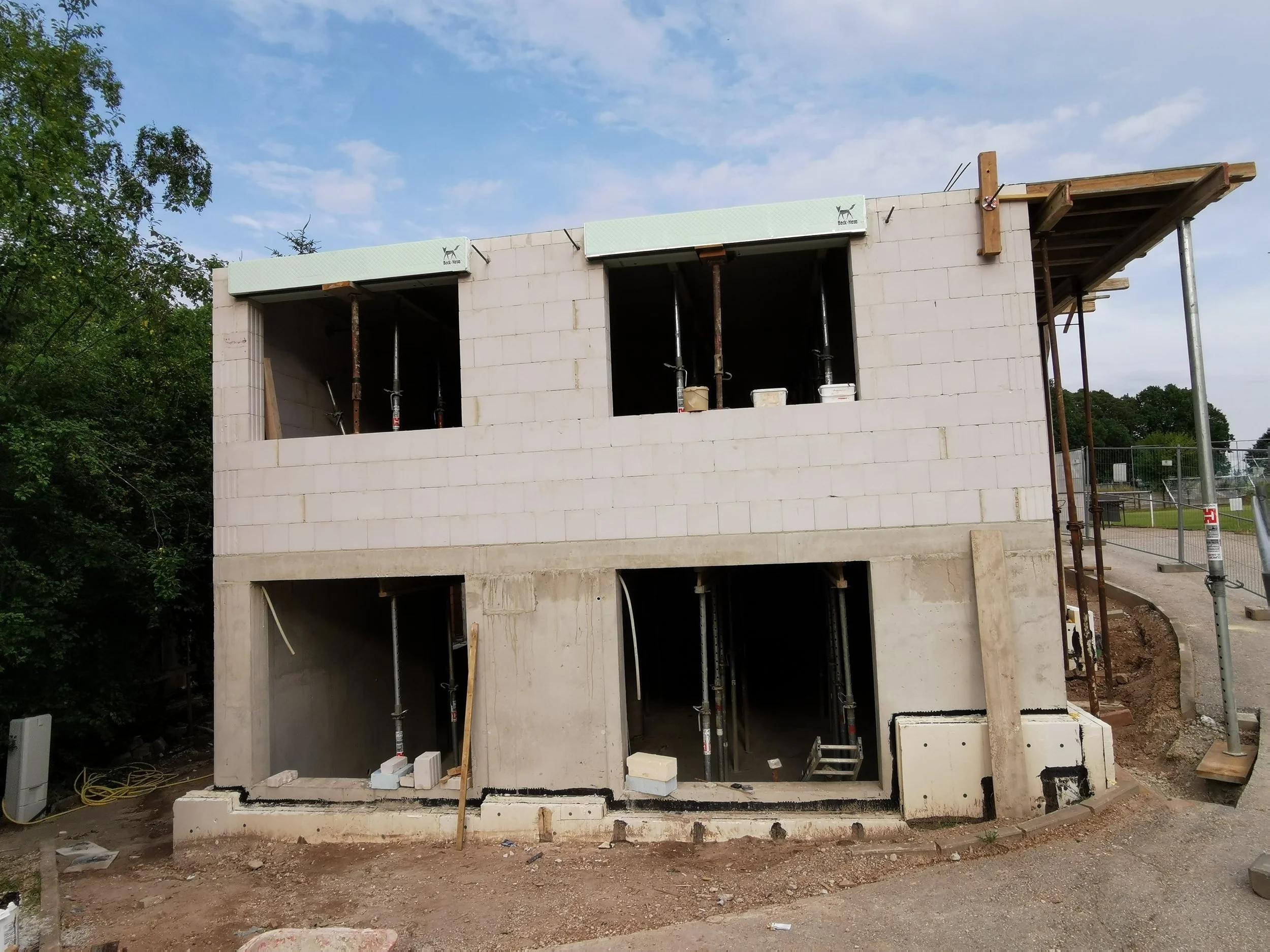

Stand 01.07.2022: Auch die zweite Decke ist drauf und die Treppe nach oben ist montiert. Jetzt fehlt nur noch das Geschäftszimmer und das Dach.


Stand 22.06.2022: Es geht weiter aufwärts, deutliche Fortschritte sind zu erkennen. Und die Treppe zum Keller ist auch schon fertig.


Stand 13.06.2022: Es geht zügig voran, jetzt ist schon mal ein Deckel drauf.

Und der Fitnessraum steht schon kurz vor der Fertigstellung.


Stand 30.05.2022: Die erste Wand ist gemauert (unten).

Rechts: Ein erster Blick durch das Fenster…


Stand 26.05.2022: Es geht deutlich aufwärts. Die Kellerwände sind betoniert, nach der Ausschalung können die Wände gemauert werden.


Stand: 07.05.2022

Es geht zügig voran, das Fundament ist jetzt fertig.


Stand: 03.05.2022

Links oben: Das Fundament wird vorbereitet.

Rechts: Das Fundament ist fast fertig.

Links unten: Jetzt kann der Aufbau beginnen.


Stand: 11.04.2022

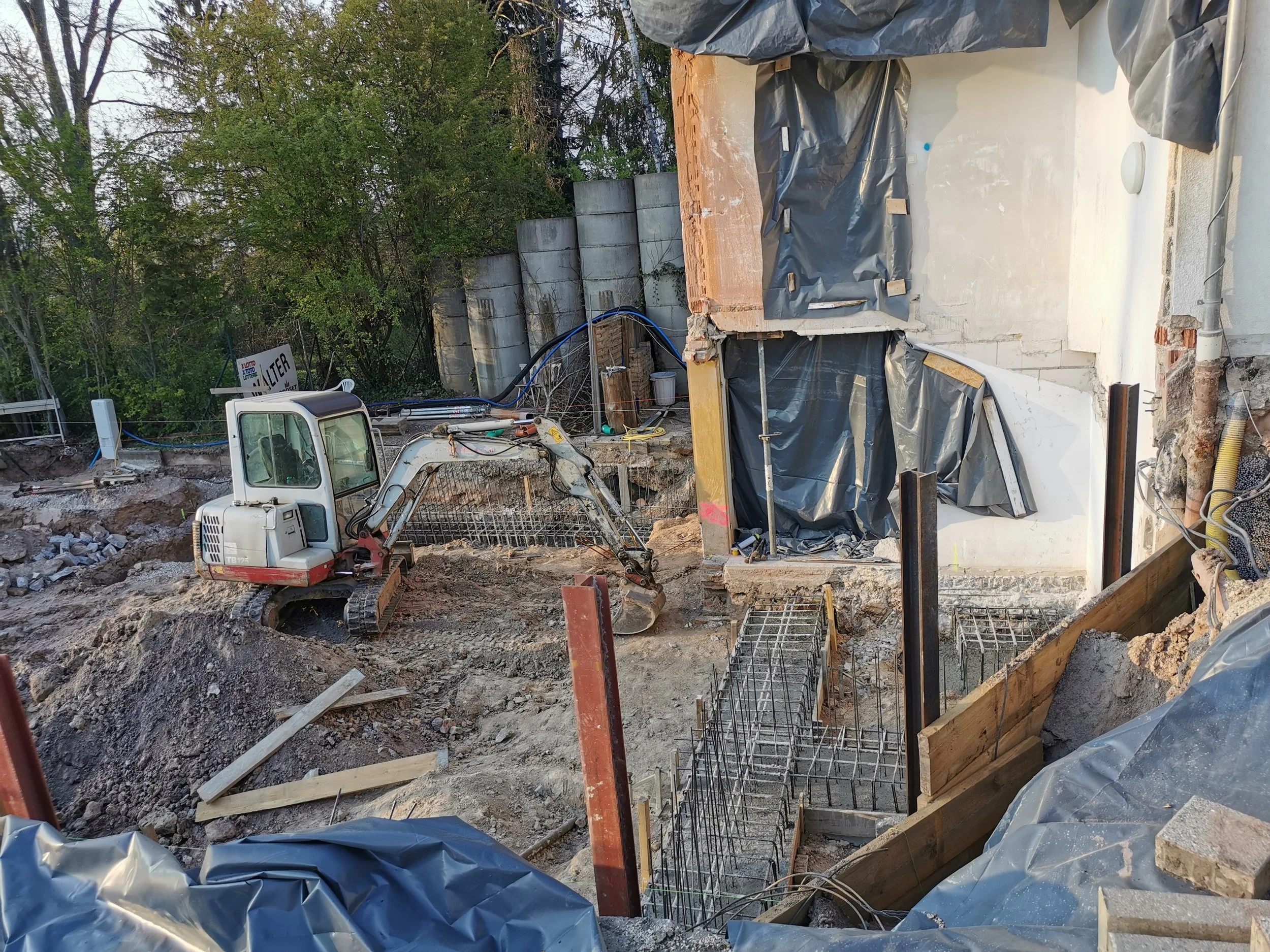

Der Aushub ist fast fertig gestellt. Nacht dem Tiefbau beginnt dann der Hochbau. Wir hoffen, dass alles weiterhin nach Plan läuft. Schließlich ist es das Ziel, dass die Wirtswohnung noch in diesem Jahr bezugsfertig übergeben werden kann.


Stand: 05.04.2022

Der Rückbau geht dem Ende entgegen, noch 3 Tage bis zum Beginn des Neubau. Die letzten Reste und das alte Fundament sind schon weg. Es war einiges verbaut, was so nicht erwartet wurde.

Der Mitgliederversammlung wurde das gesamte Projekt noch einmal vorgestellt und es gab erneut grünes Licht für die geplanten Baumaßnahmen. Der Finanzplan einschließlich der Baufinanzierung wurden abgesegnet.



Stand: 24.03.2022

Viel ist nicht mehr übrig von der ehemaligen Wohnung unseres Vereinswirtes. Der Abbruch geht schnell, der Neubau dauert wohl etwas länger. Aber es geht gut voran und schon bald kann der Wiederaufbau beginnen.


Stand: 22.03.2022

Die Entkernung ist bereits erfolgt, innen wurden Leitungen, Rohre und andere Installationen entfernt. Jetzt ist der Bagger angerollt und die Abrissarbeiten beginnen.


Stand: 01.03.2022

In diesem Jahr wird die längst überfällige Renovierung und der damit verbundene Umbau unseres Vereinsheims durchgeführt. Neben dem Neubau der Wohnung für den Vereinswirt wird auch ein dringend benötigter Arbeitsraum für die Vereinsführung mit Archiv für die umfangreichen Vereinsunterlagen geschaffen.

Weiterhin soll ein für alle Vereinsmitglieder nutzbarer Fitnessraum, z.B. für Kraft- und Ausdauertraining, zur Verfügung stehen.

Nach derzeitigem Terminplan beginnen die Abbrucharbeiten noch im März, so dass die Rohbauarbeiten bereits Anfang April beginnen können. Über den aktuellen Stand und den Fortschritt der Umbaumaßnahmen werden wir hier berichten. Zusätzlich werden die geplanten Maßnahmen und der Zeitplan bei der Mitgliederversammlung am 1. April erläutert.

Wir bitten an dieser Stelle um Verständnis, wenn es während der Bauarbeiten zu Unannehmlichkeiten oder Einschränkungen, z.B. auf dem Parkplatz, kommen kann. Der Sport- und Gaststättenbetrieb ist nach bisheriger Planung aber jederzeit uneingeschränkt möglich.
